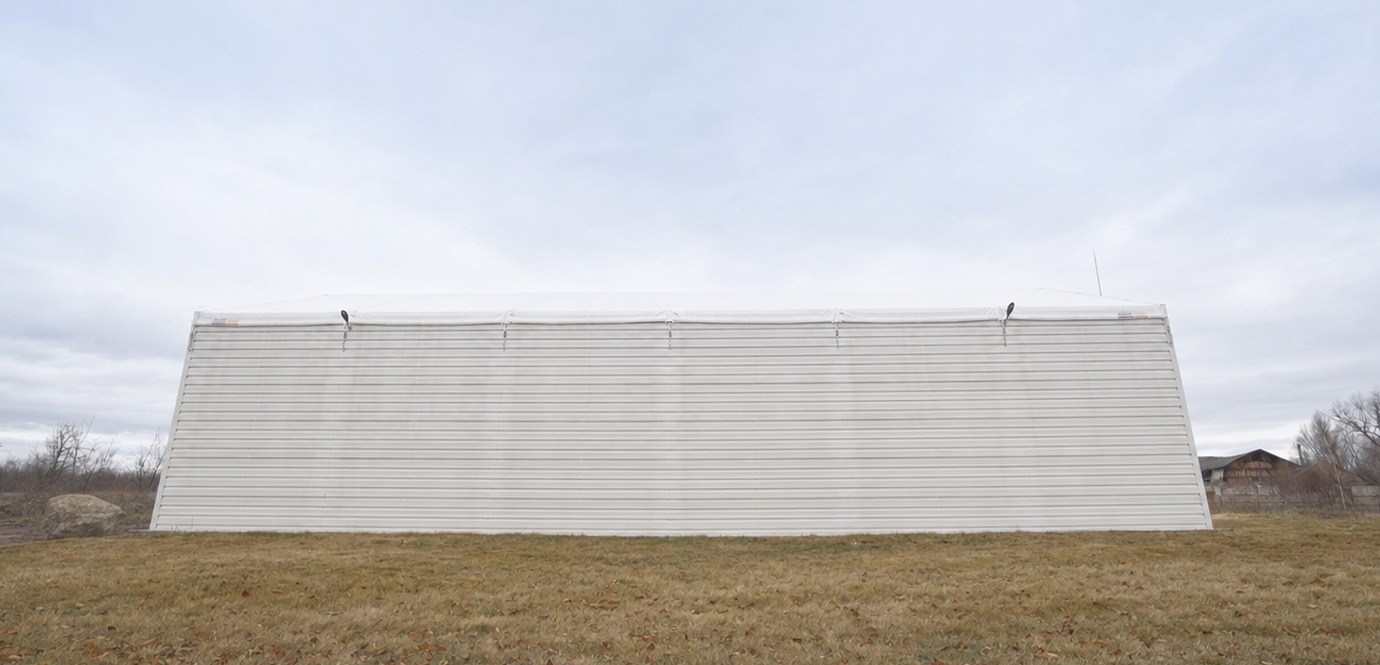

Холодний швидкомонтований склад 420 м² на заході України
Монтаж «під ключ» за 10–12 днів — від шеф-монтажу до повної бригади
Задача
Клієнт на заході України потребував складського приміщення площею 420 м² у стислі терміни та без зайвих витрат. Початково узгоджений формат «шеф-монтажу» змінився на повну реалізацію «під ключ» після того, як плани клієнта скоригувались — і команда оперативно відреагувала.





Ключові технічні рішення
- Швидкість монтажу: зведення споруди від початку до здачі зайняло 10–12 днів завдяки відпрацьованій технології та злагодженій бригаді.
- Гнучкість формату: проєкт розпочинався як «шеф-монтаж», але після зміни планів клієнта компанія відправила власну монтажну бригаду та закрила потребу повністю.
- Основа та монтаж: конструкція встановлена без капітального фундаменту — на наявну тверду поверхню, що скоротило підготовчий етап до мінімуму.

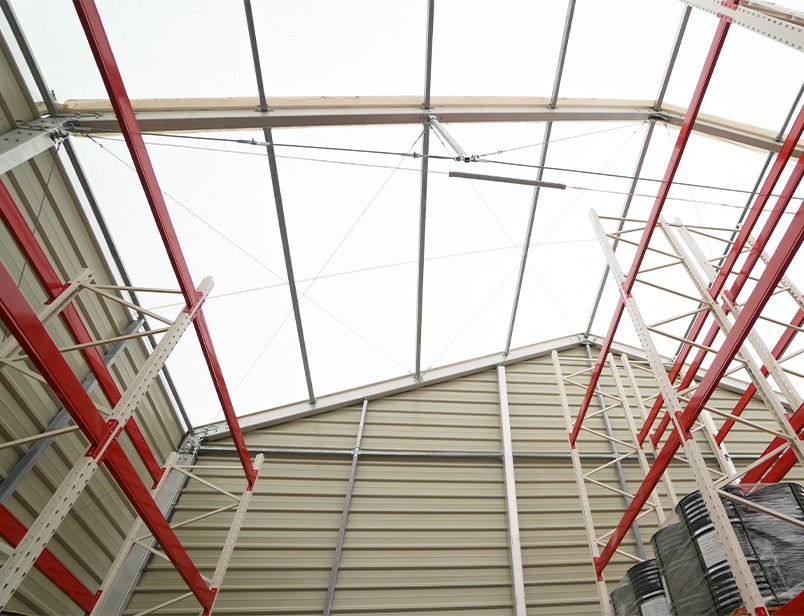

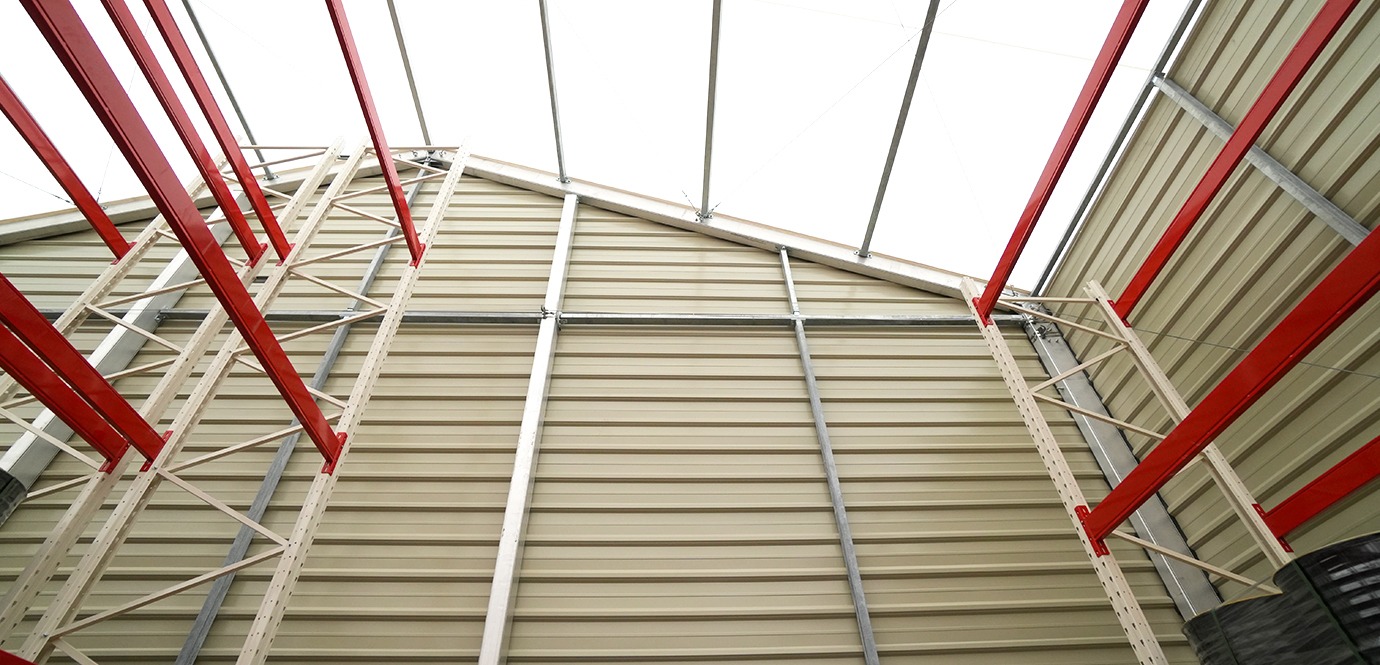

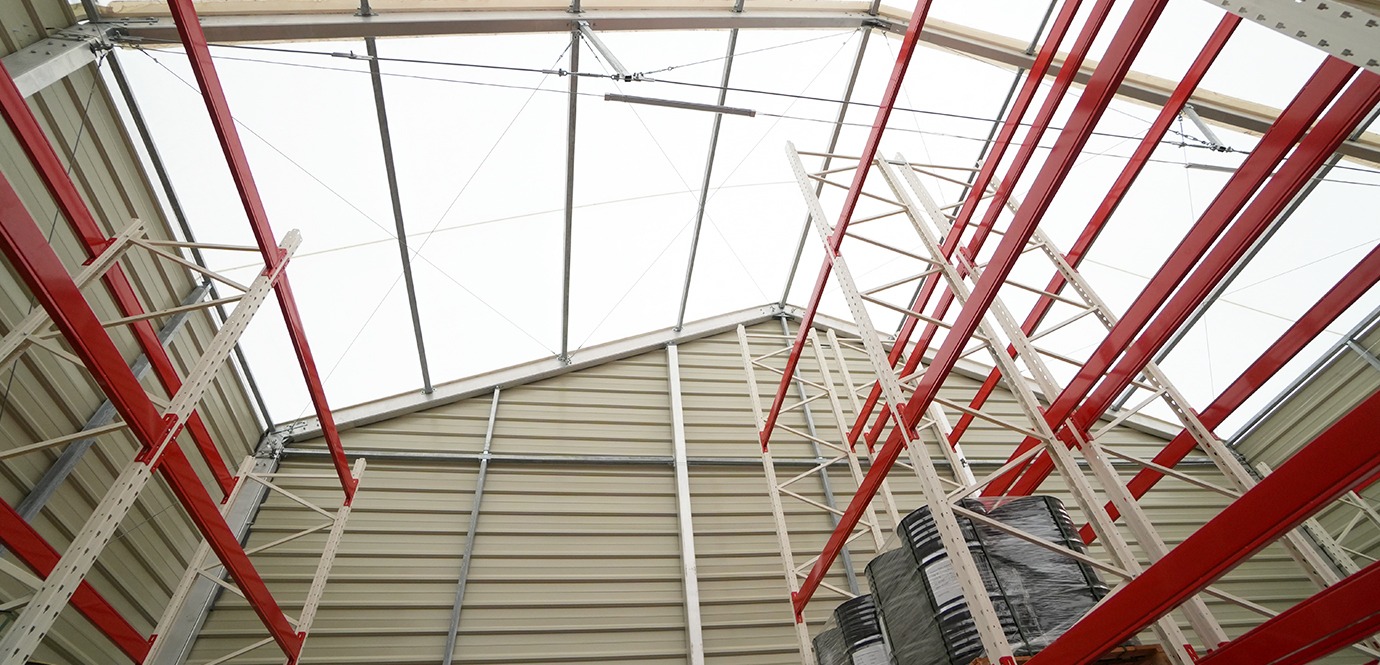

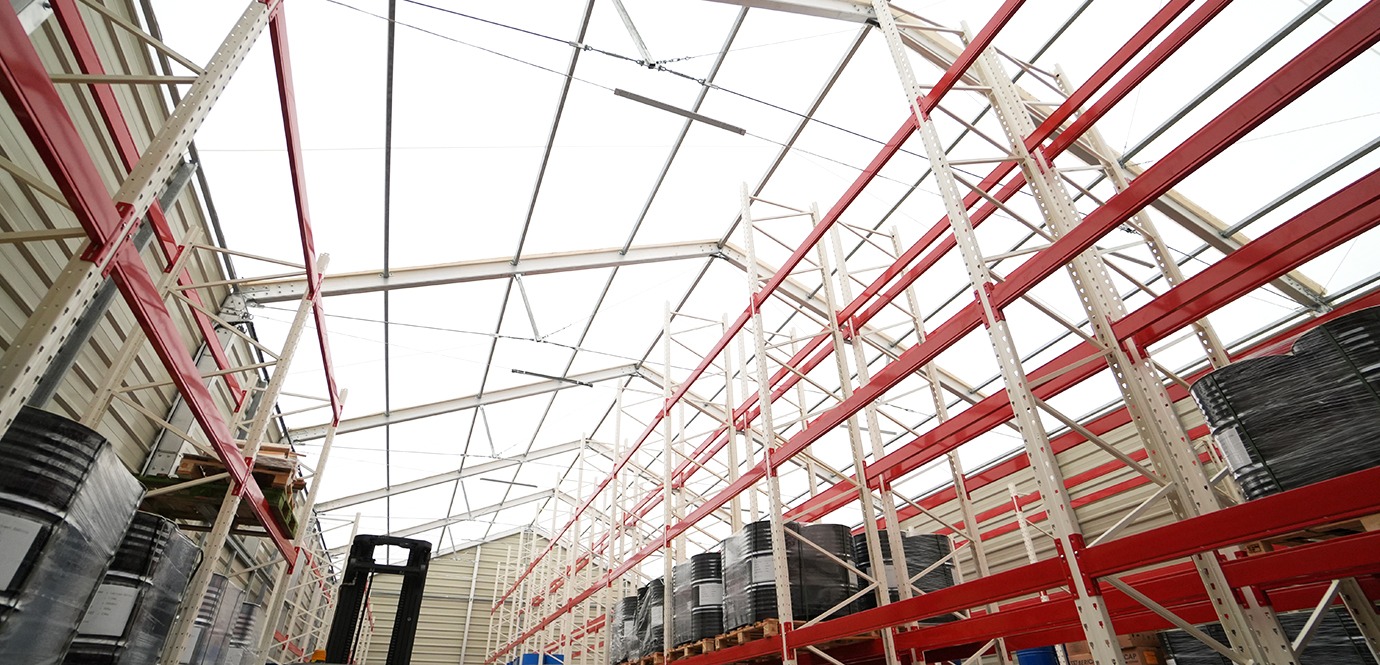

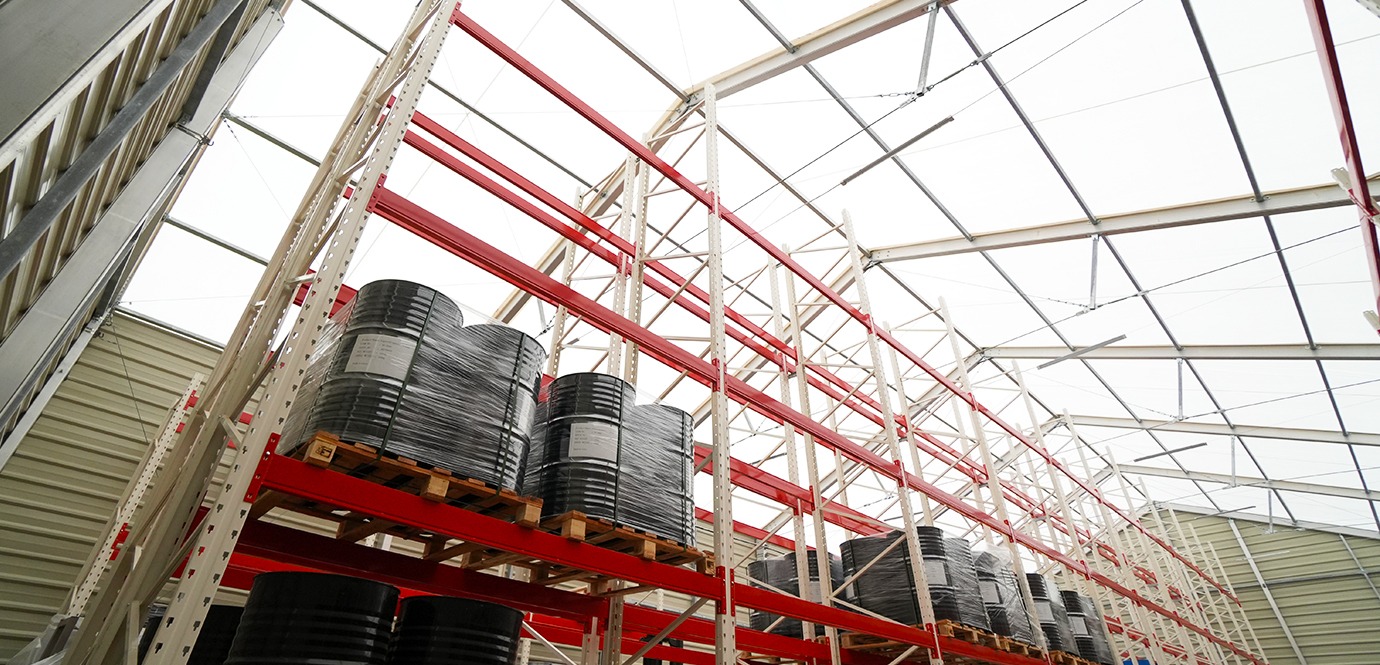

- Світловий дах: профнастил Т35 забезпечує природне освітлення приміщення вдень та знижує витрати на електроенергію.

Опис проєкту

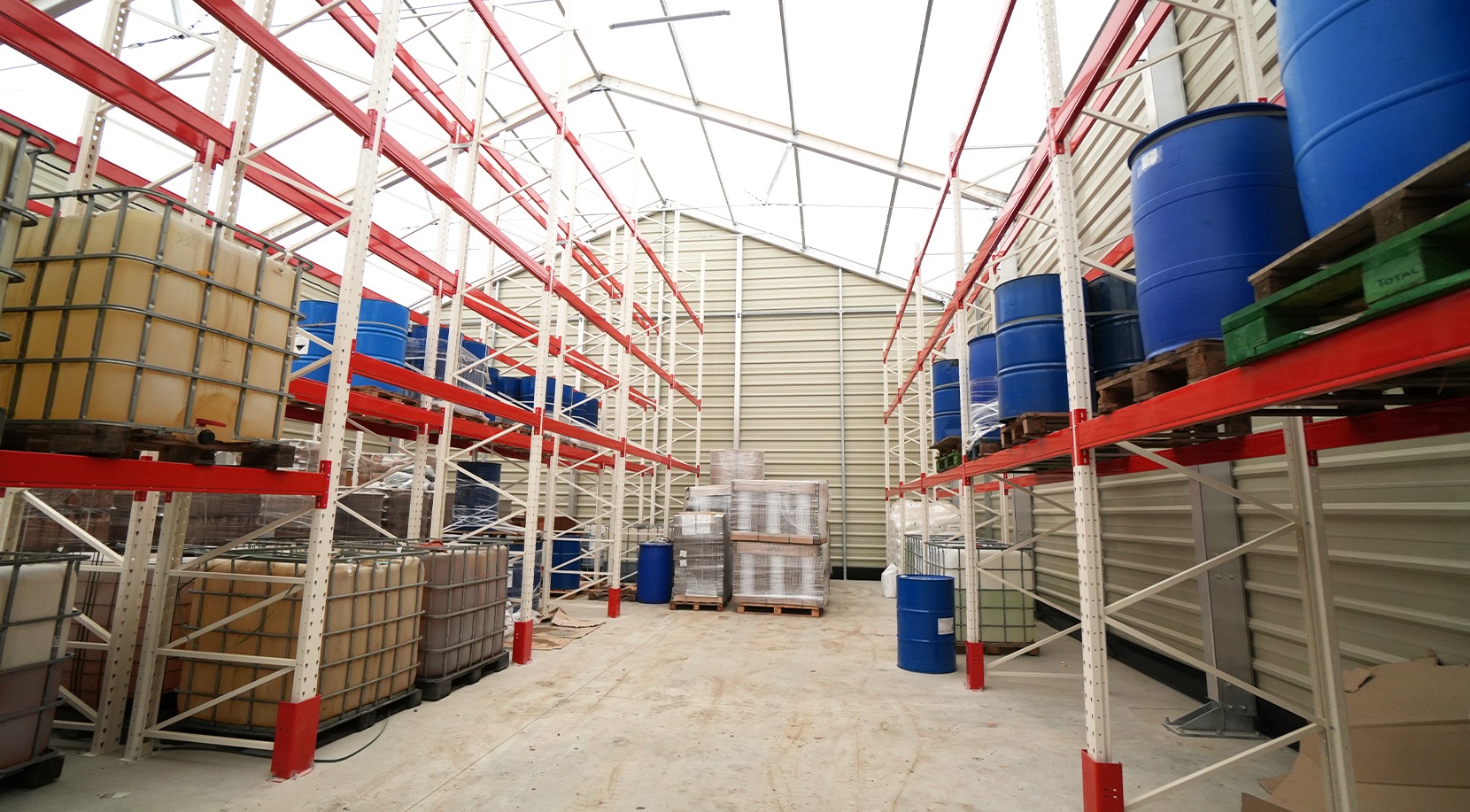

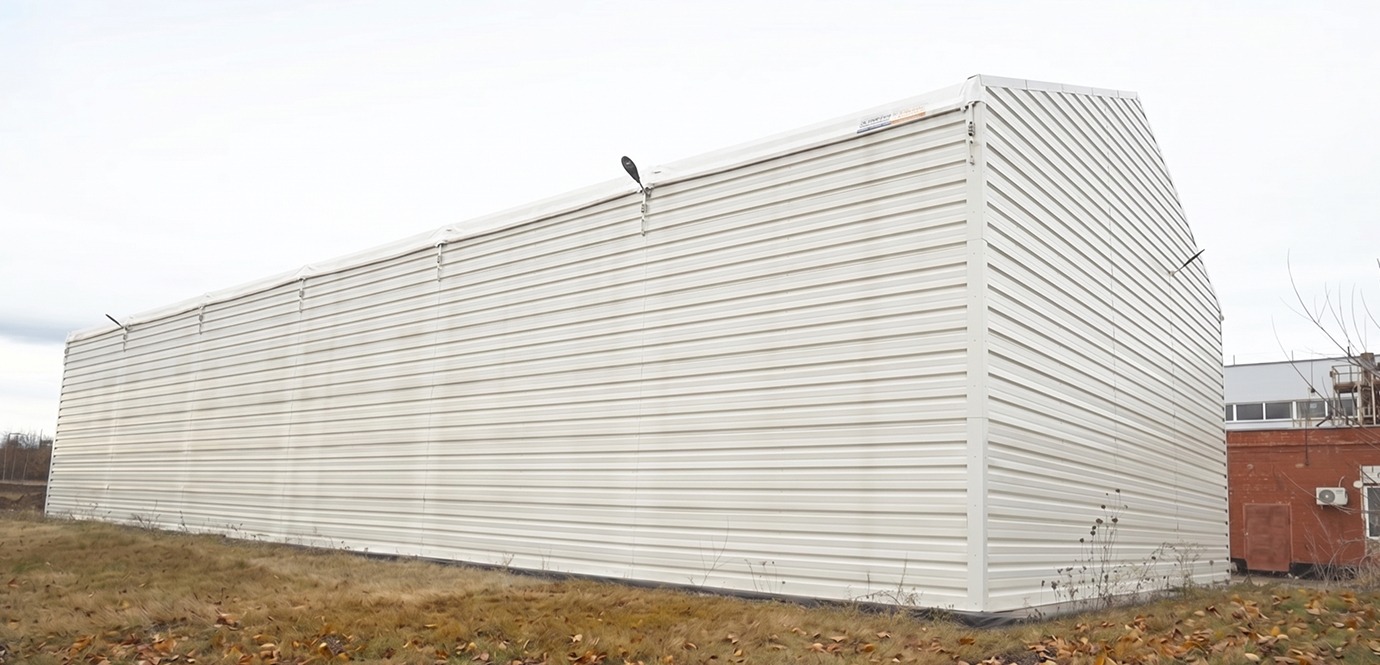

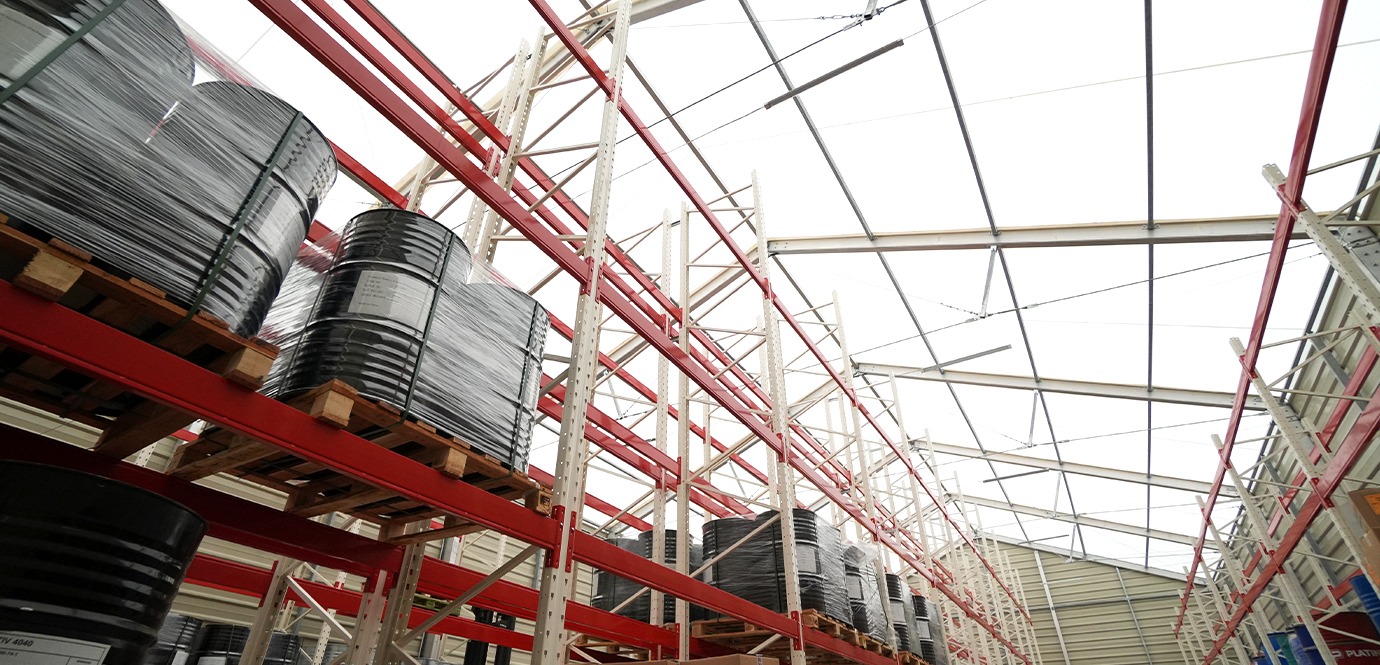

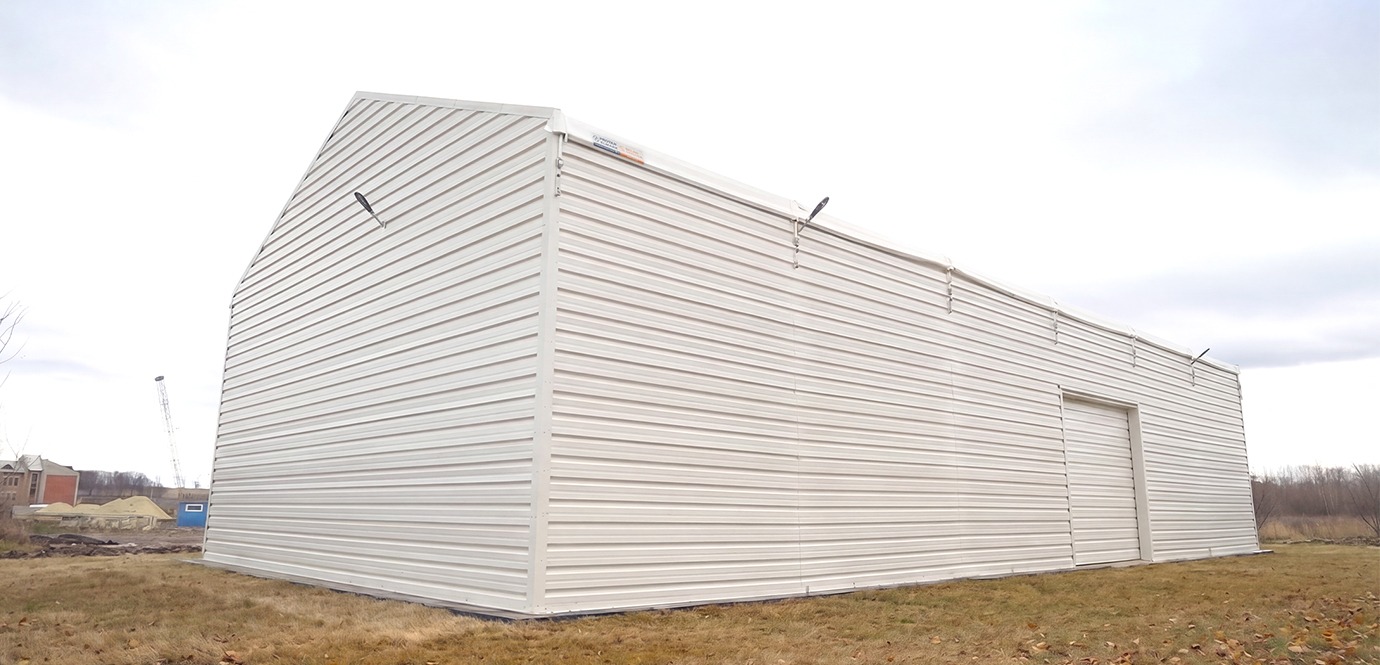

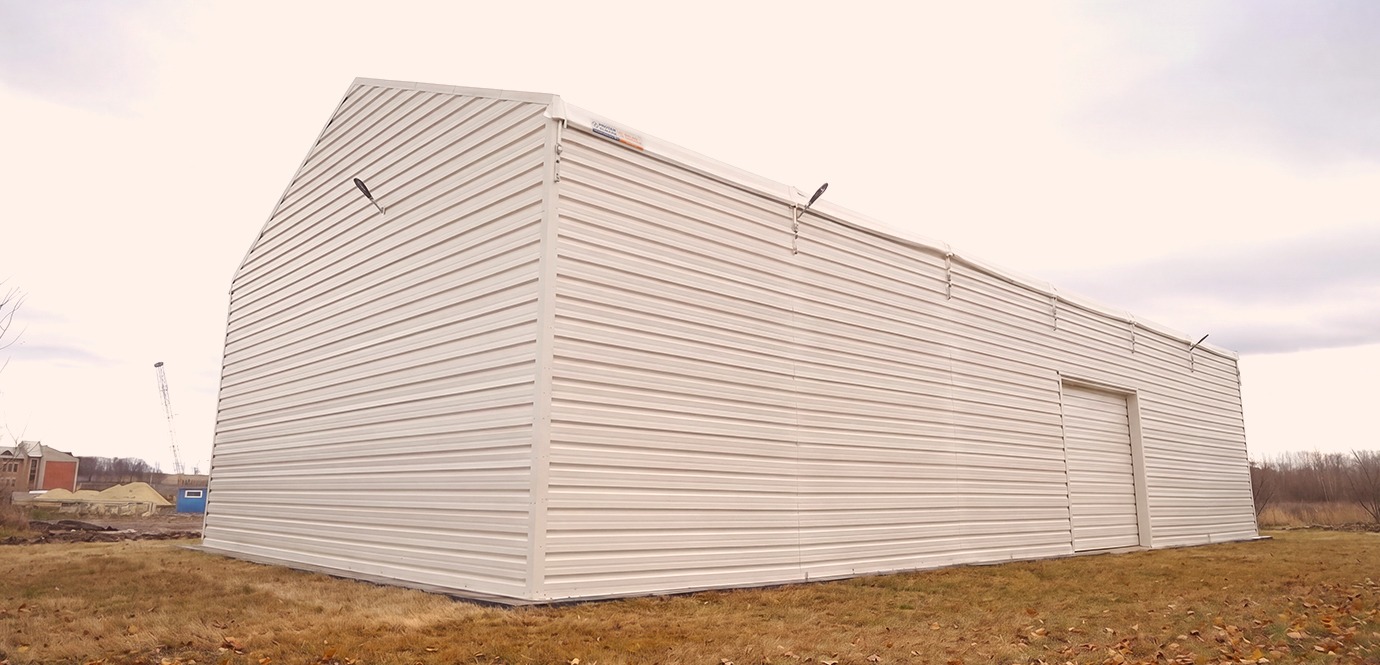

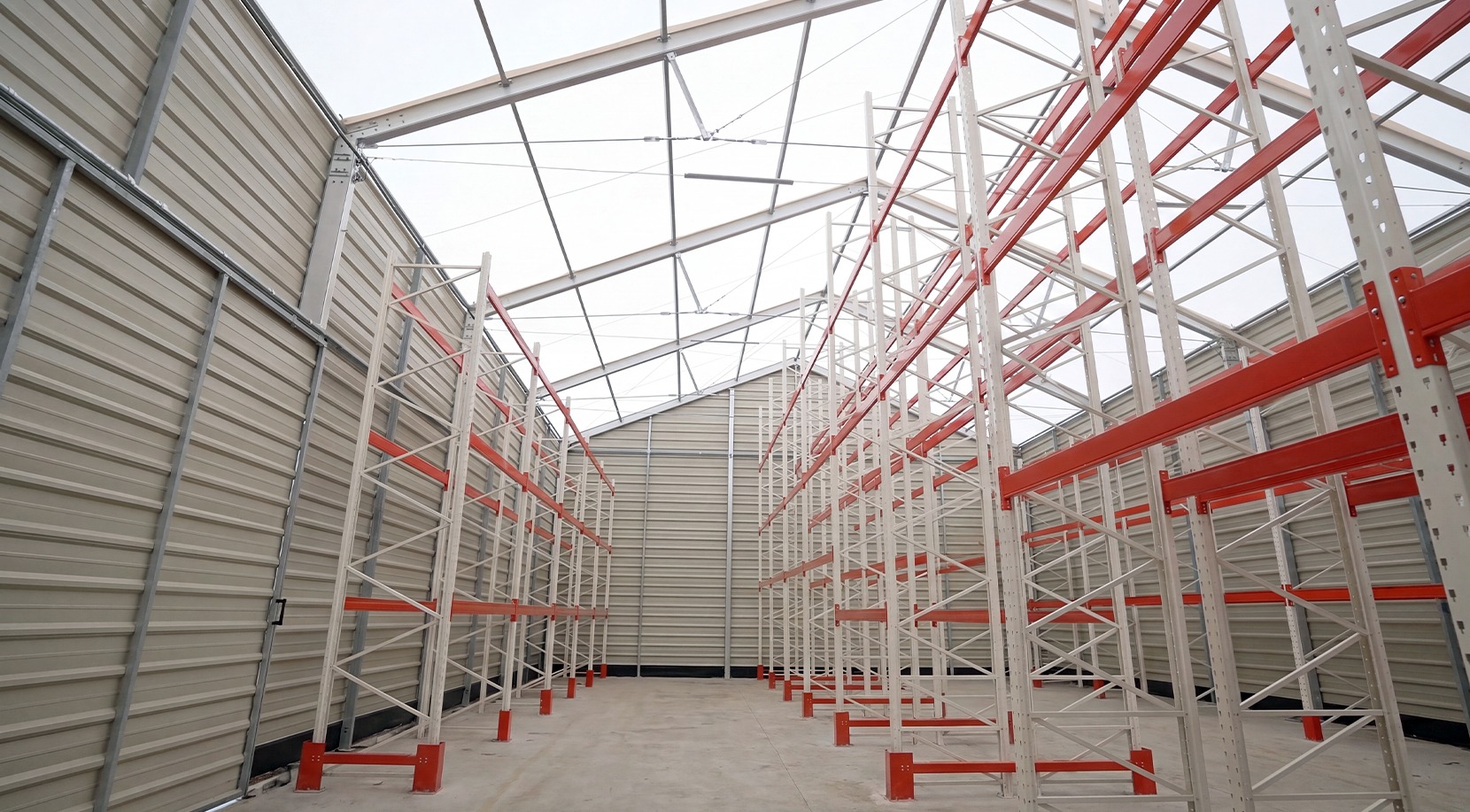

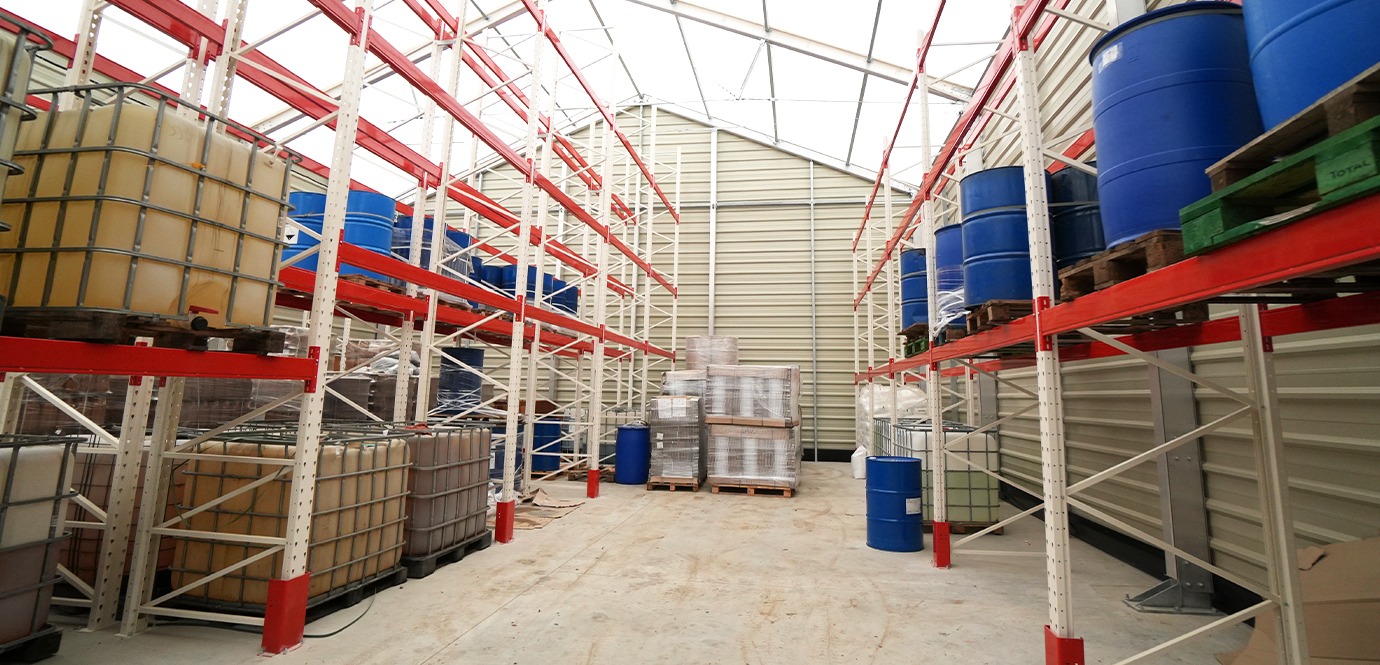

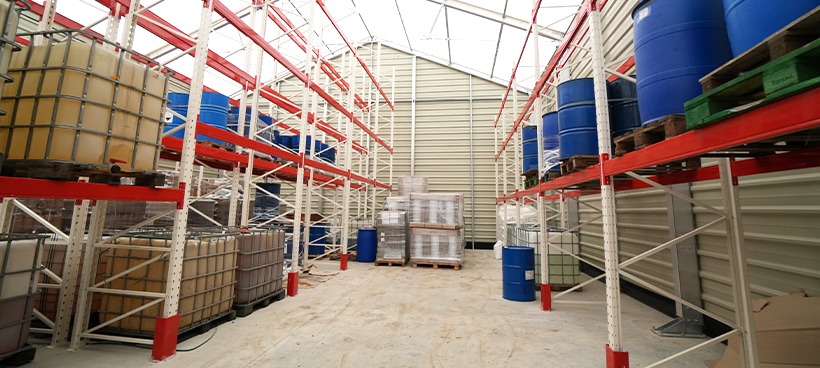

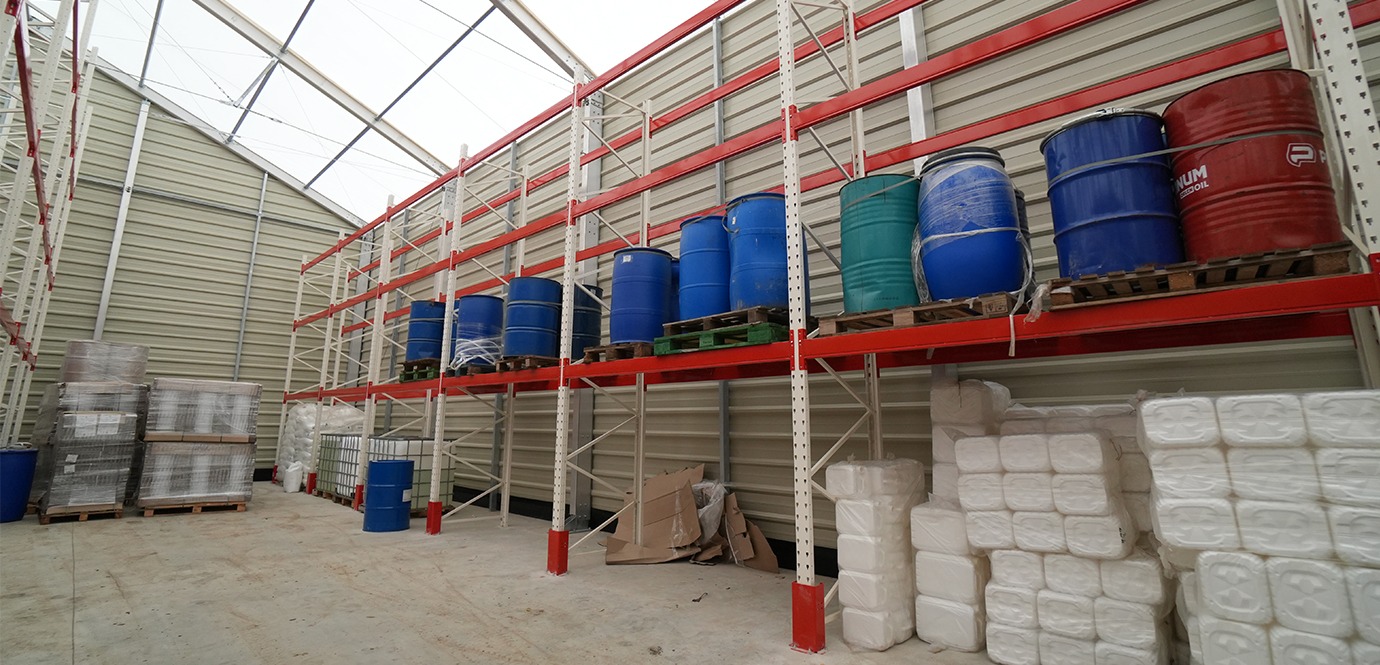

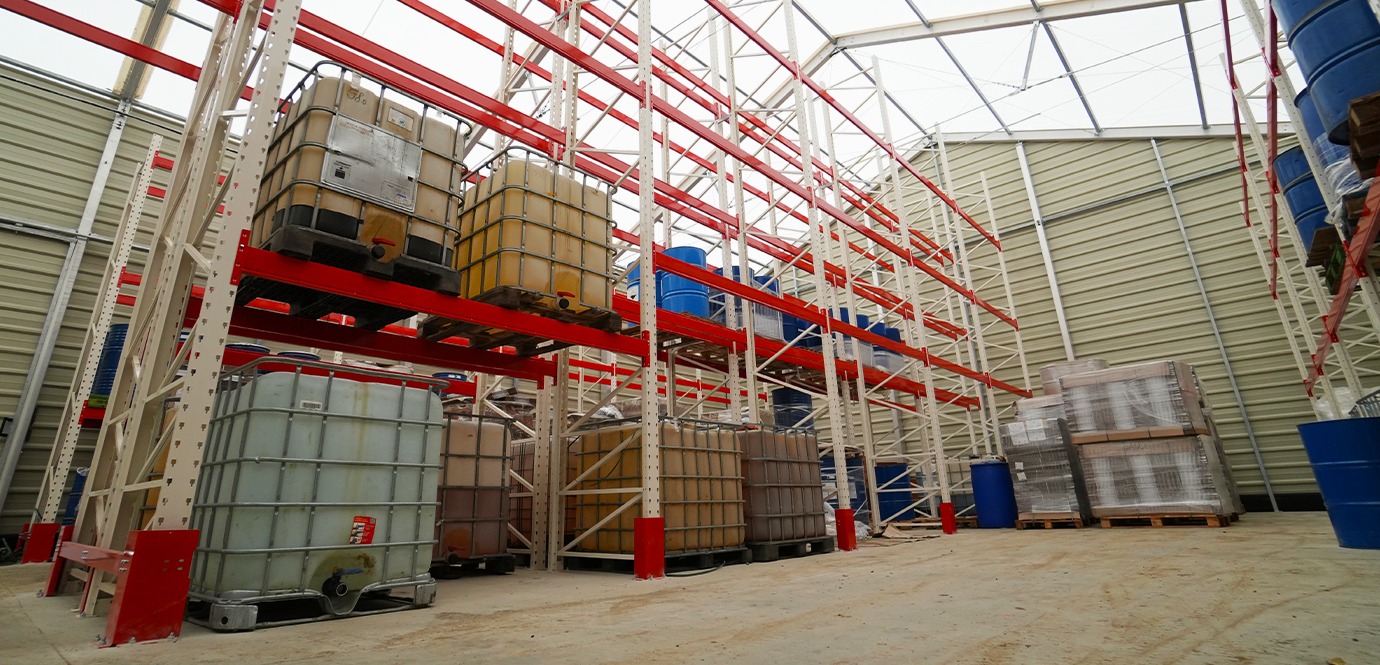

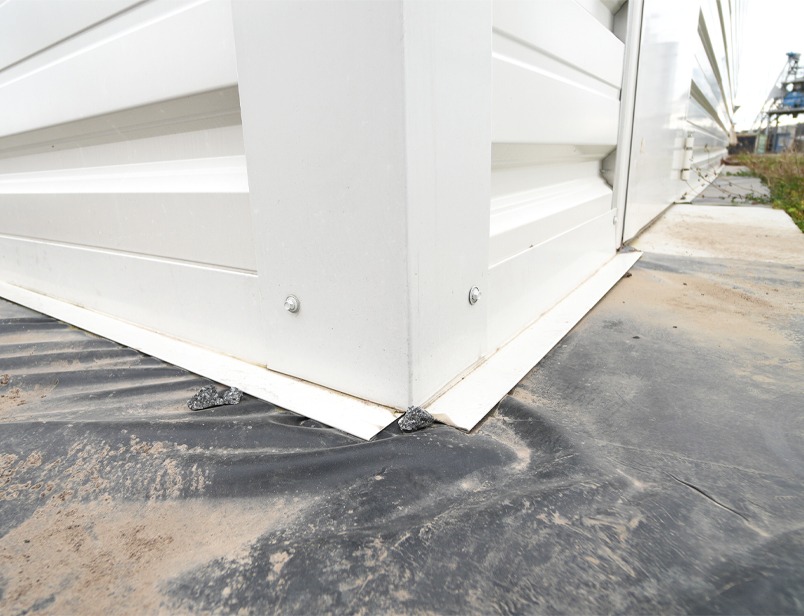

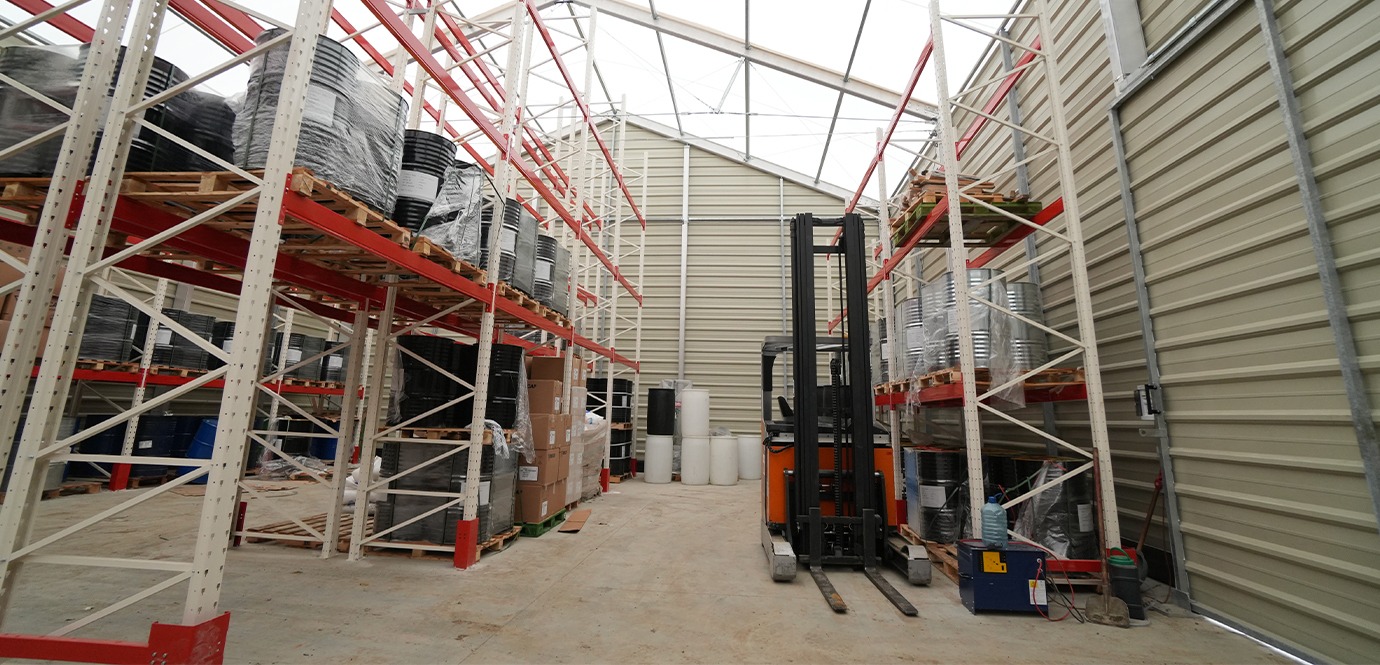

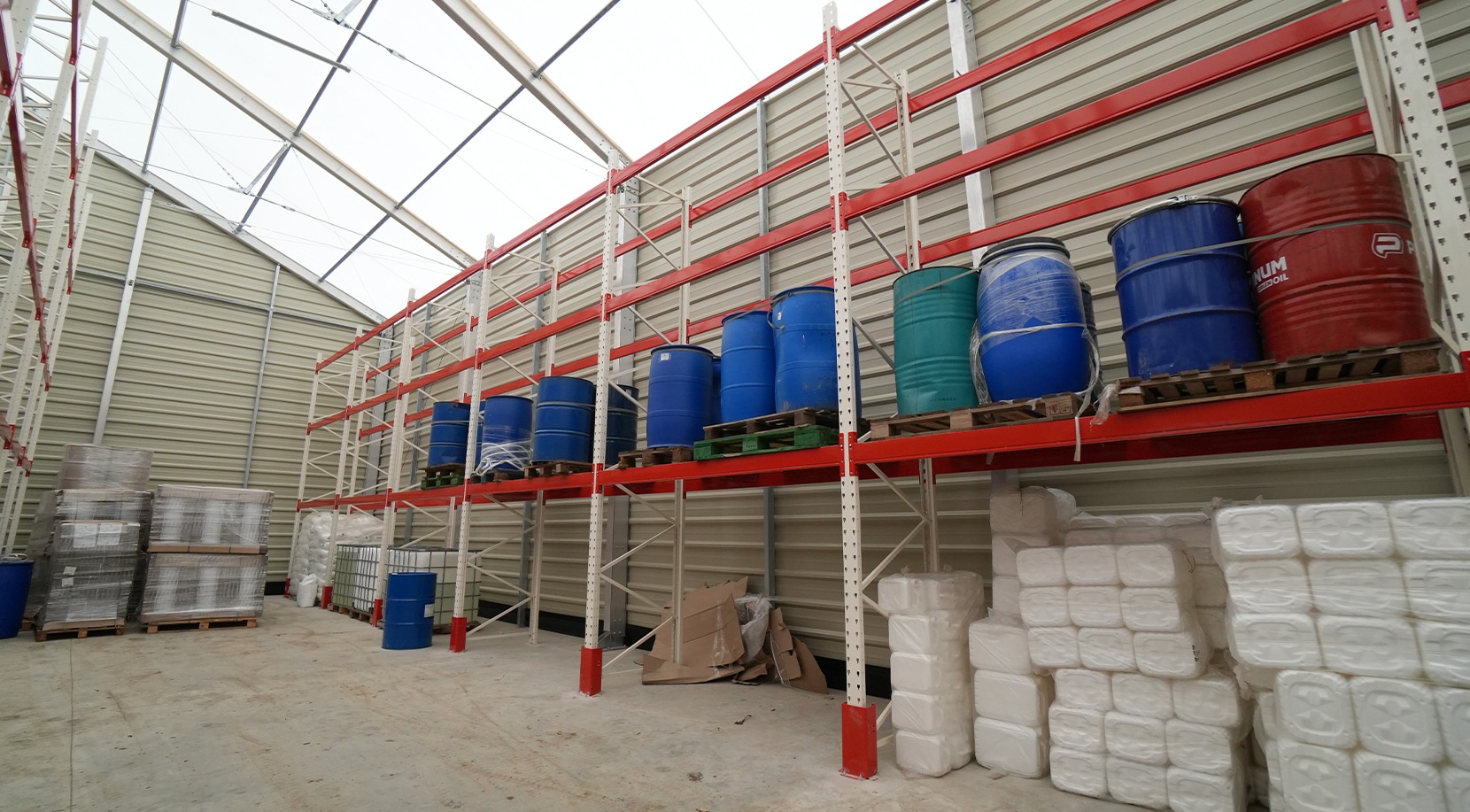

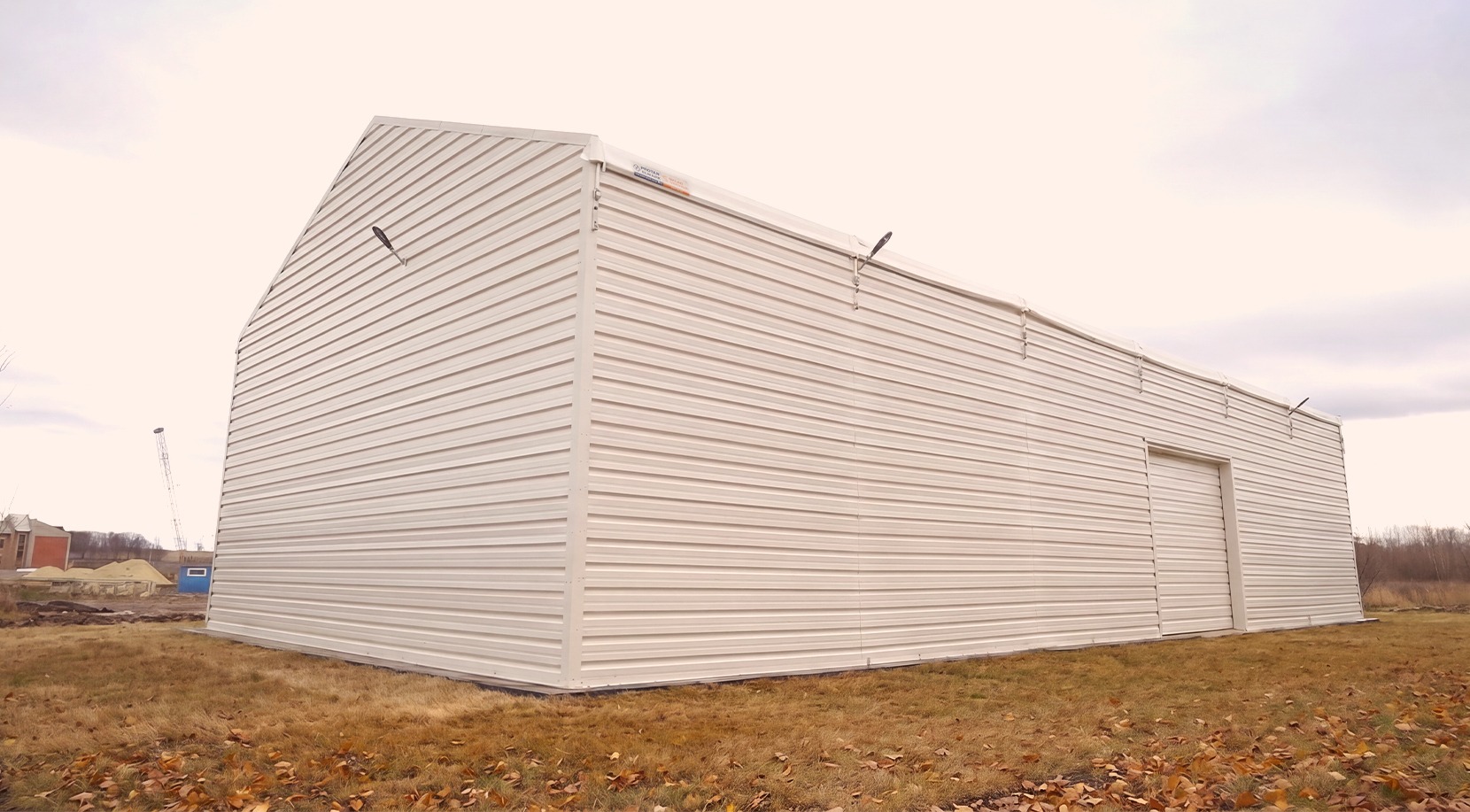

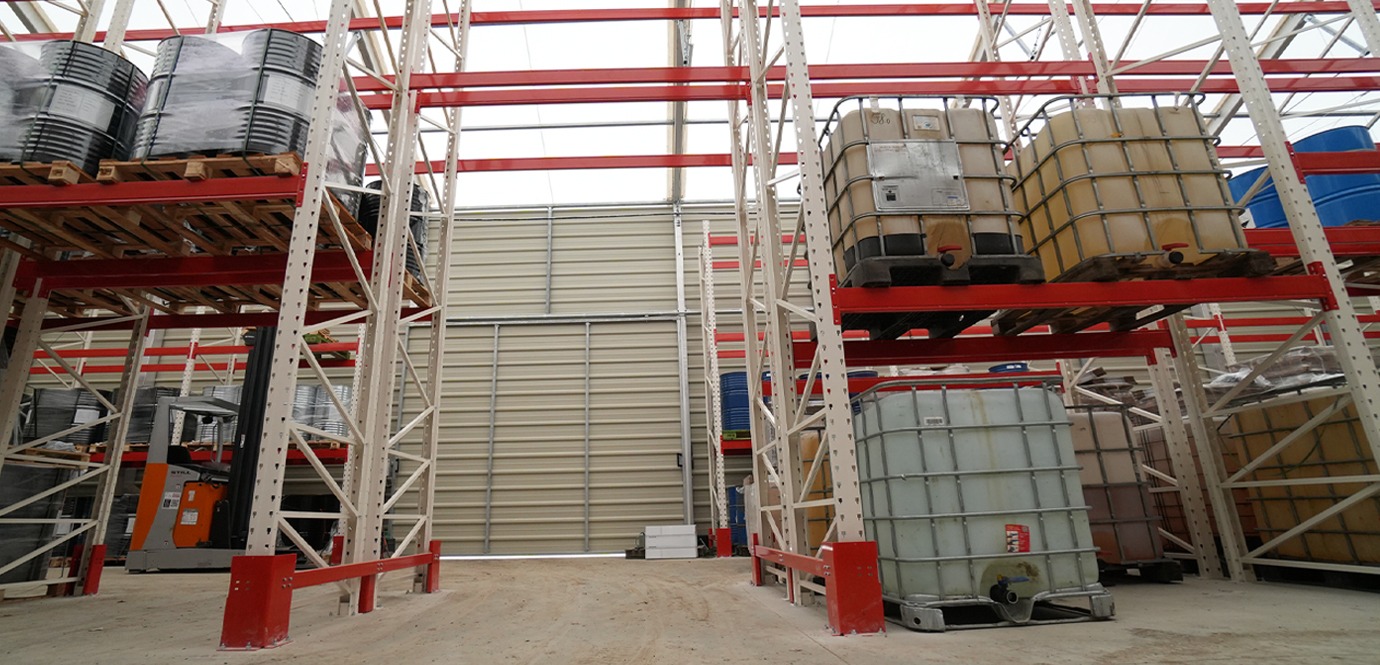

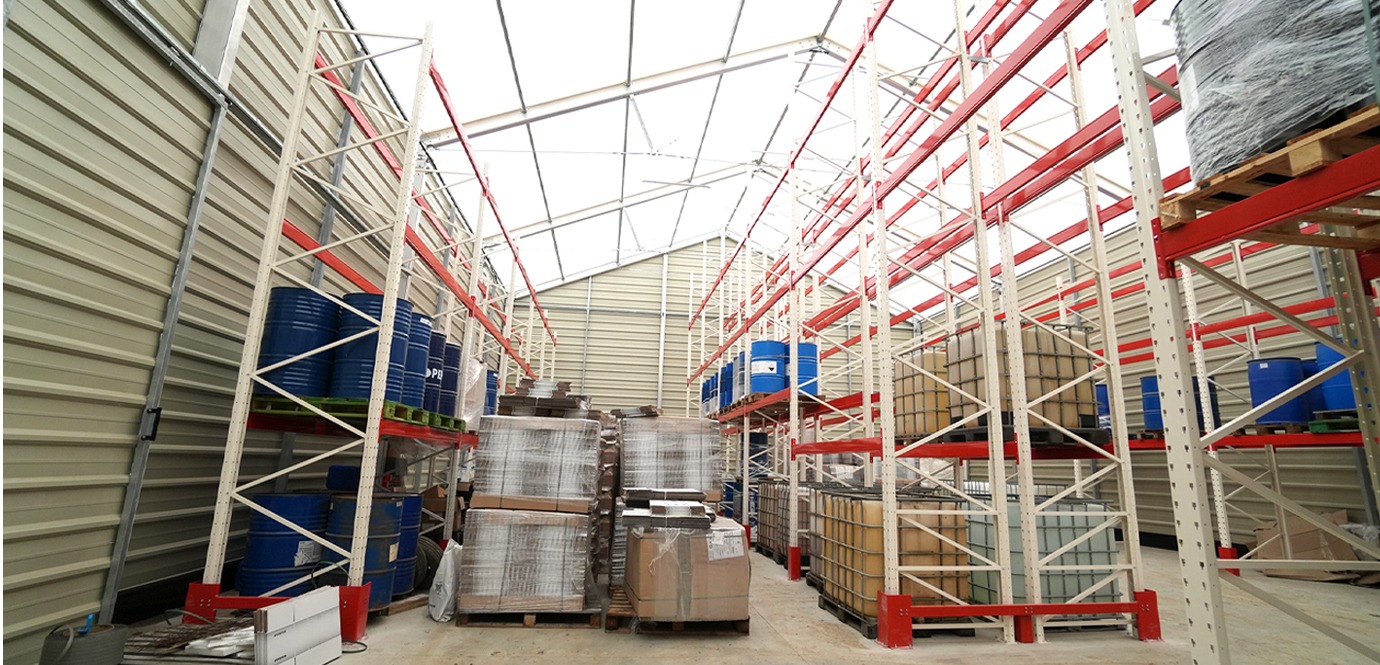

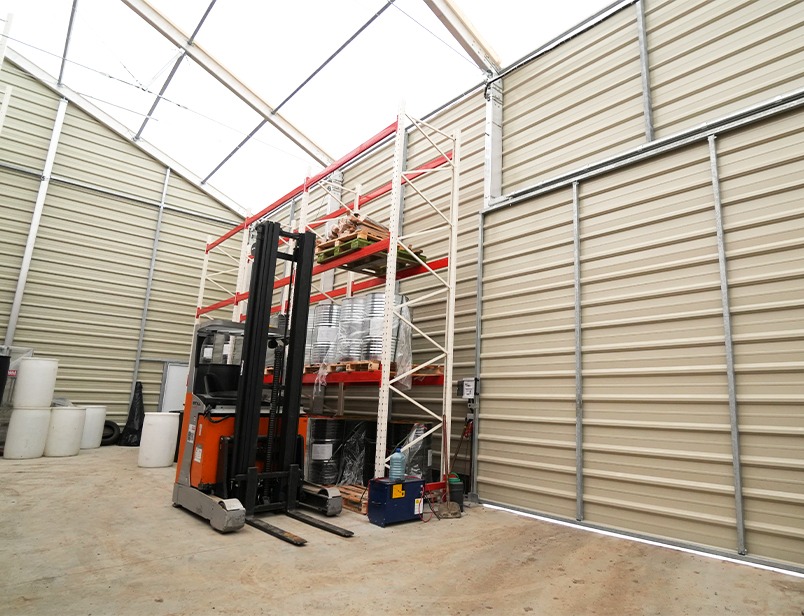

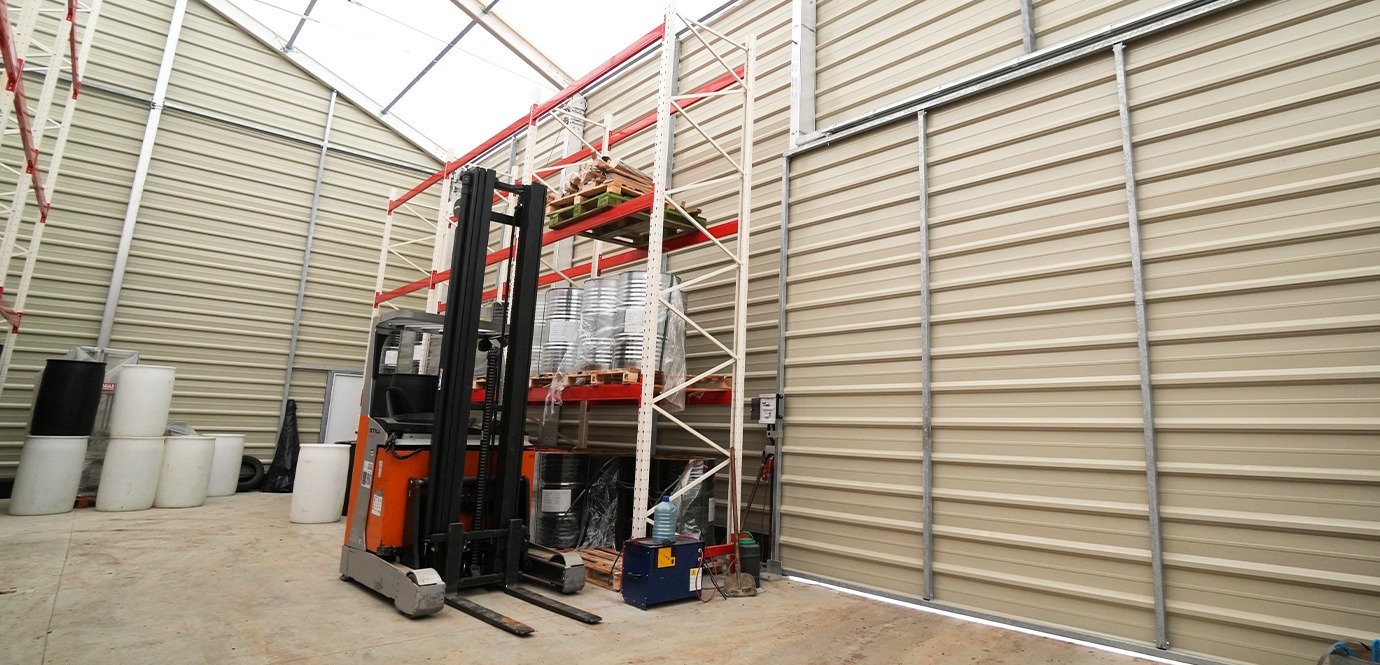

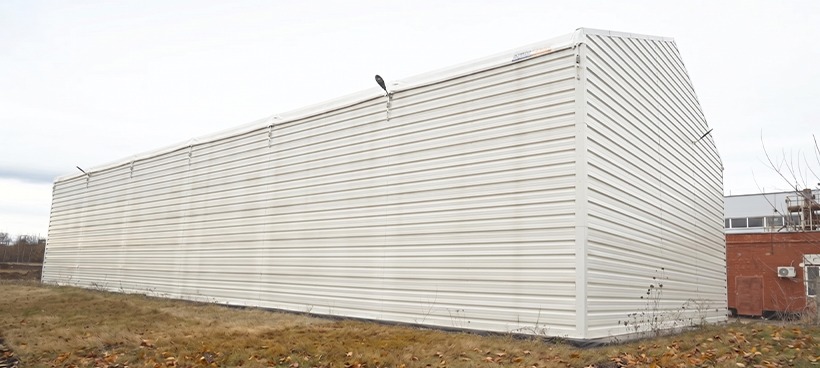

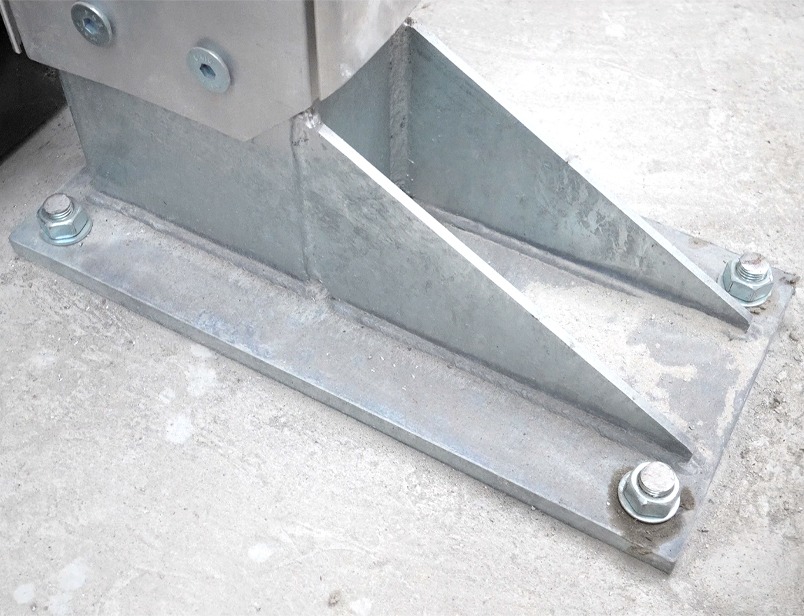

Для клієнта на заході України реалізовано холодний швидкомонтований склад площею 420 м² з алюмінієвим каркасом і покриттям із профнастилу Т35. Конструкція змонтована на наявній поверхні без заливки фундаменту — технологія допускає встановлення на ґрунт, плити, щебінь, бетон і асфальт.

Особливість проєкту — зміна формату в процесі підготовки. Спочатку клієнт планував зводити склад самостійно в рамках «шеф-монтажу», однак після коригування планів компанія направила власну бригаду та виконала весь обсяг робіт. Монтаж завершено за 10–12 днів.
Споруда не потребує введення в експлуатацію та дозвільної документації. Модульна конструкція допускає розширення площі, демонтаж і переміщення на нову локацію без втрати матеріалів.

Технічні характеристики:
- Площа: 420 м² | Довжина: 30 м | Ширина: 14 м
- Висота: 6 500 мм / у коньку: 9 478 мм
- Кут нахилу даху: 22° | Матеріал: профнастил Т35
- Вітрове навантаження: ≤ 28 м/с | Снігове навантаження: 75 кг/м²
- Термін монтажу: 10–12 днів
Результат
- Клієнт отримав повністю готове складське приміщення в погоджені терміни та в межах бюджету, незважаючи на зміну формату реалізації в процесі підготовки.
- Проєкт підтвердив адаптивність технології та команди: зміна від консультаційного супроводу до повного монтажу пройшла без затримок та додаткових узгоджень.
